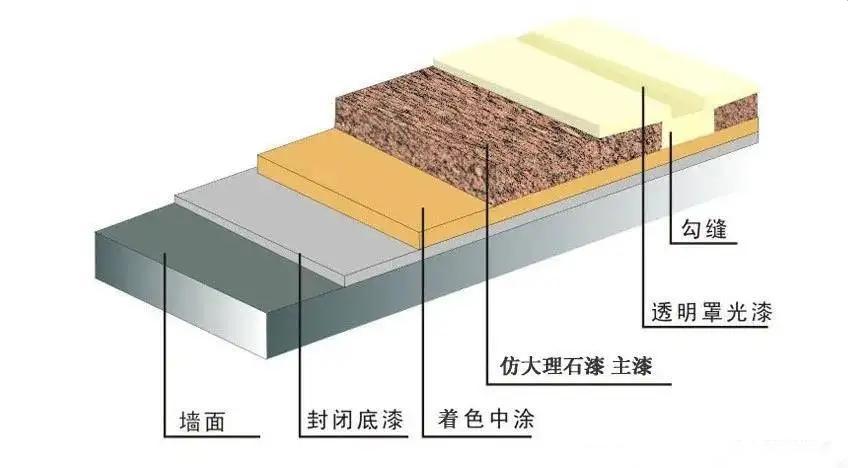

1、工艺流程
平涂效果施工工艺:墙面基层处理 →刮(抹)涂柔性耐水腻子2-3遍 →刷涂或喷涂透明封底漆一遍→弹线、分格、贴胶带→刷涂或喷涂描线漆(一般用黑色底漆)一遍→刷涂或喷涂凝胶型水包水多彩涂料中间漆1-2遍(选用配套多彩漆专用底漆)→喷涂凝胶型水包水多彩涂料→喷罩光漆2遍。
质感效果施工工艺:墙面基层处理 →刮(抹)涂柔性耐水腻子2-3遍 →刷涂或喷涂透明封底漆一遍→弹线、分格、贴胶带→刷涂或喷涂描线漆(一般用黑色底漆)一遍→刷涂、刮涂或喷涂造型质感涂料1遍→刷涂或喷涂凝胶型水包水多彩涂料中间漆1-2遍(选用配套多彩漆专用底漆)→喷涂凝胶型水包水多彩涂料→喷罩光漆2遍。
2、基面处理
在基层处理之前,墙体需要一定时间的养护,一般新水泥墙面冬天的养护时间为28d,夏天的养护时间为14d。养护到基层的pH值小于10,含水率小于10%后再进行基面处理。基层处理前应彻底清除疏松、起皮、空鼓、粉化的基层,然后,去除灰尘、油污等污染物。
3、刮涂柔性耐水腻子
用柔性耐水腻子修补墙面,第一道局部找平,用腻子或填缝胶填补大的孔洞和缝隙,待腻子干燥后,局部打磨,再满批腻子使基层平整。一次刮涂厚度不宜超过2.0mm,分两道以上施工;每道间隔时间不低于5h。每道腻子刮涂完毕后应及时(一般4~6h)打磨修整。柔性腻子总厚度控制2.0~5.0mm。耐水腻子推荐使用水泥基单、双组分腻子。
4、 涂刷封闭底漆
待腻子达到要求后,涂刷前应将基层打磨平整,清理浮尘,施工工具应保持清洁,涂刷或喷涂水性透明封闭底漆一遍,施工均匀,绝不可有漏刷现象。。
5、 弹线,分格,贴胶带
底漆要充分干燥,然后弹线,分格,贴胶带;胶带的质量要有保证,避免渗透、留胶现象。
6 、涂刷描线漆
描线漆一般使用黑色描线漆,这里需要注意描线漆其附着力要求高,可适当添加基层润湿剂,增加对底层的渗透能力,增加附着力。描线漆可不全面刷涂,可在需要分隔缝处,重点刷涂即可。
7、刮涂(喷涂)造型质感涂料
这是质感工艺效果才需要的施工工序,可根据实际需求效果,如:浮雕、拉毛、真石漆、刮砂、调色砂壁漆等等,主要是起到造型作用。需要注意的是必须待描线漆完全干燥后,才能刷涂、刮涂或喷涂造型质感涂料1遍。
8、刷涂或喷涂凝胶型水包水多彩涂料中间漆
待造型质感涂料(平涂效果直接在描线漆上施工,无需上造型质感涂料)干燥后,喷涂1~2遍凝胶型水包水多彩涂料专用中间漆,这是水包水多彩涂料的配套底漆,不需要很好的封闭性,但需要很强的附着力,需要涂刷均匀,特殊效果甚至需要完全盖底。
9喷涂凝胶型水包水多彩涂料
喷涂凝胶型水包水多彩涂料前,凝胶型水包水多彩涂料中间漆要充分干燥,施工气温必须在10℃以上,施工24h前后不下雨(有的甚至要求48h),湿度低于85%,因为多彩涂料成膜机理复杂,干燥较慢。
喷涂凝胶型水包水多彩涂料时,一般喷涂1-2遍(密集颗粒效果需要更多喷涂次数),最好配合一大一小两把喷枪(喷枪使用多彩漆专业喷枪,防止压力过大,导致颗粒糊掉),小喷枪修补大枪没喷到的死角位置,以达到满意效果,尤其注意阴阳角和窗台位置,最好先单独把这些地方喷涂好,防止有斜喷现象(斜喷效果和平喷效果截然不同)。喷涂手法为虚空画圈喷法,不要在同一个地方停留太久。即可以防止颗粒堆积产生流挂,又可以使喷出来的颗粒很均匀的分布。因为喷涂手法对装饰效果影响很大,一般要求同一面墙,推荐一位熟练师傅喷涂施工。
涂布量会因涂装效果、气候、基面状况、施工方法不同而有所差异。较长时间静止存放的产品在开盖使用前可轻微搅动,不允许机械搅拌,禁止加水稀释。
水包水多彩涂料是具有弹性防开裂功能的涂料,漆膜干透后有一定的韧性,那个时候再撕扯胶带,会有可能破坏整体漆膜,从而影响整体效果。
10、喷涂凝胶型水包水多彩涂料罩光漆:
罩光漆分水性和油性两种,罩光可制成高光、半光,柔光三种效果可供选择,待凝胶型水包水多彩涂料完全干透后,方可喷涂罩光清漆,罩光漆要喷 涂要均匀且全面,不可有漏喷等现象。强烈要求喷涂两遍。现在也有罩光漆起到特殊装饰效果,如在里面添加200-400目金葱粉,有闪光的效果等等
公司地址:海宁市周王庙镇荆山村大荆场163号
联系电话:0573-87628298
公司邮箱:hangjiantuliao2011@163.com
海宁特纳思墙体新型材料有限公司 版权所有(C)2022 网络支持 中国化工网 全球化工网 生意宝 网盛建站 著作权声明 浙ICP备17022218号-1
